09/06/2025
Les travaux de reconstruction du pont du Petit-Millebrugghe se poursuivent, conformément au planning initial :

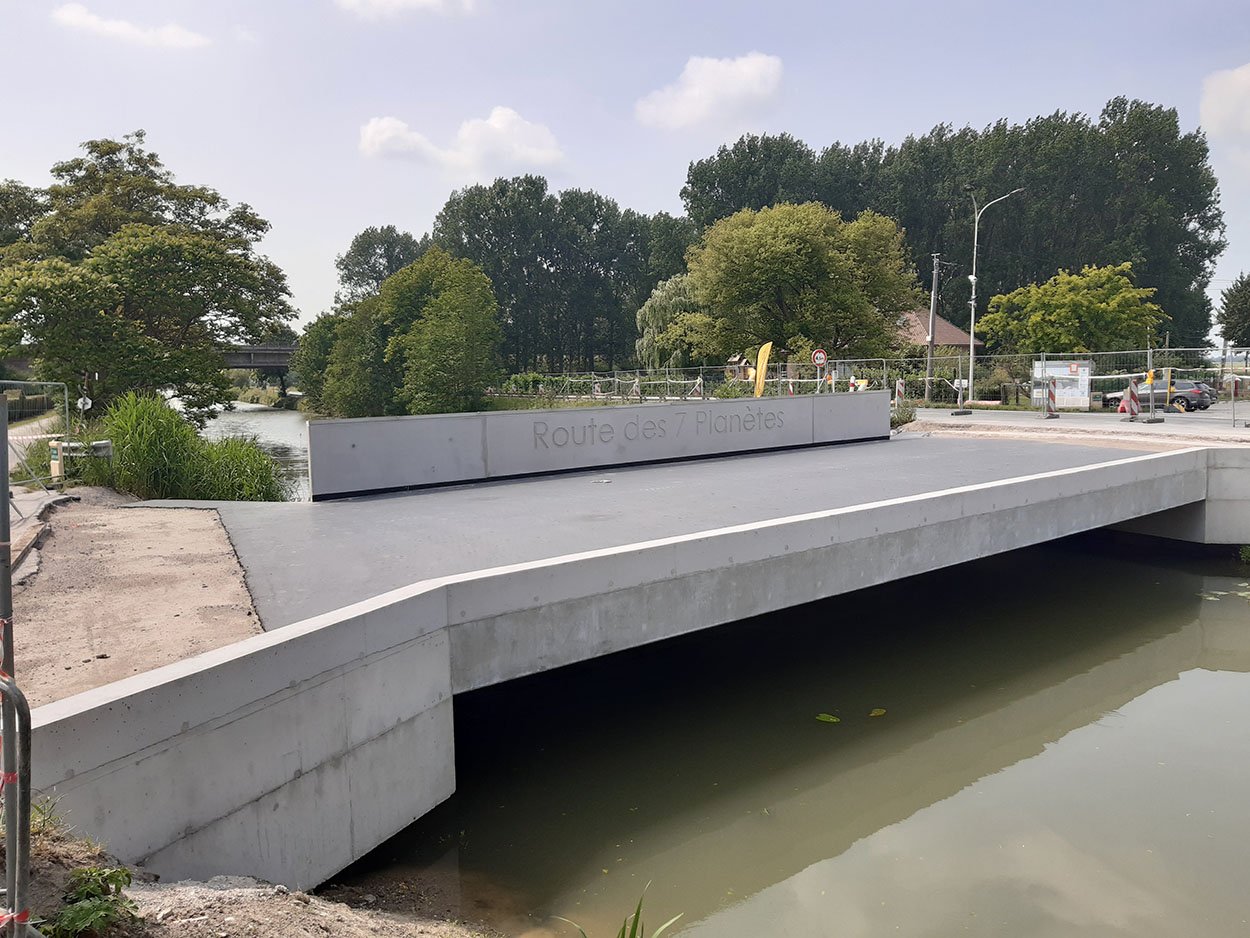

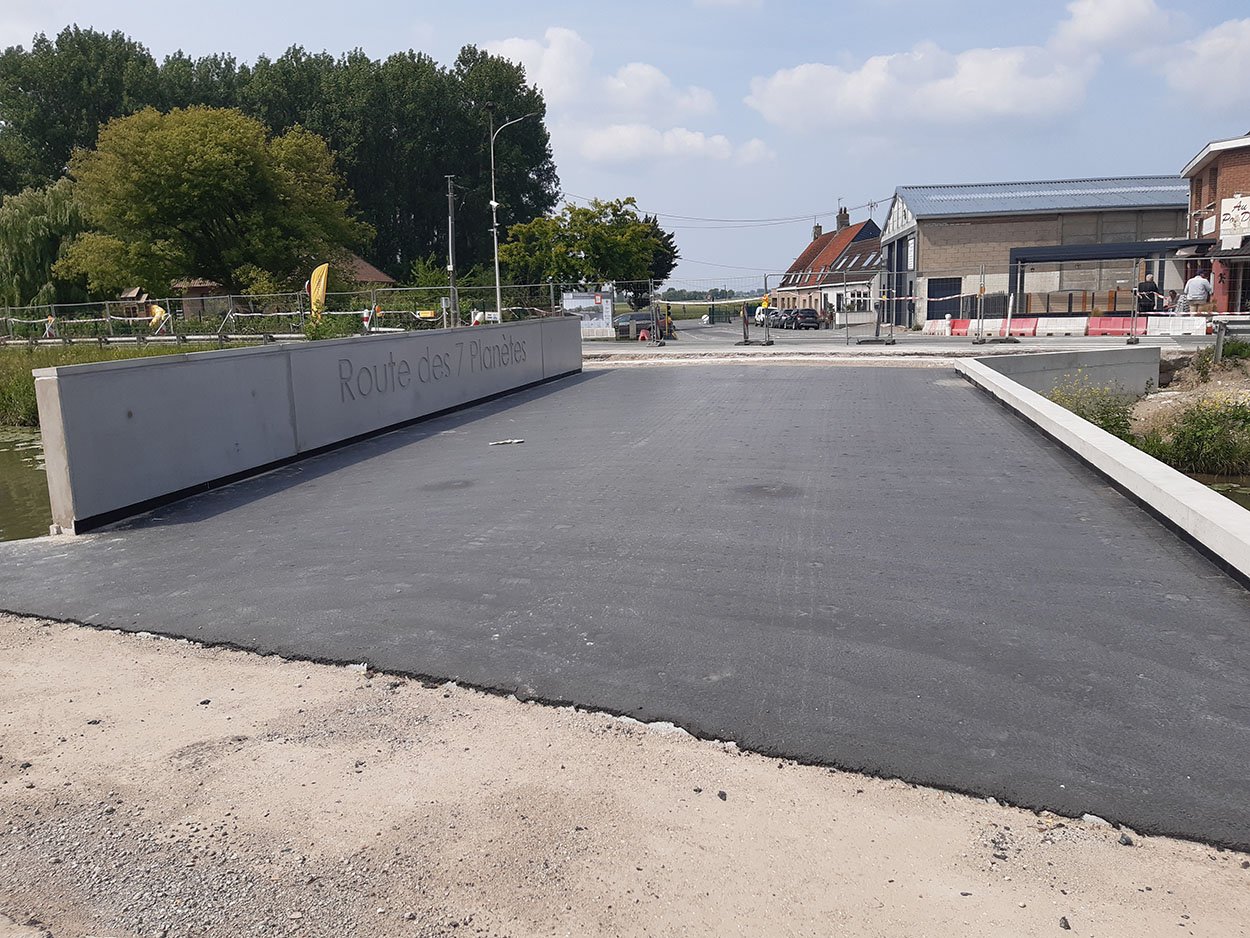

Le séchage complet de l'ensemble se termine, les premiers éléments de voirie (trottoir, borduration et pavage) débuteront le 16 juin.
A partir du 19 juin, pose des gardes-corps pendant 3 jours.
Aux alentours du 25 juin, pose des jardinières et réalisation des derniers enrobés.
Des essais de chargement auront lieu aux alentours du 27 juin, suivi par la pose de la signalisation à la toute fin de juin.
Le pont du Petit-Millebrugghe sera ensuite totalement rouvert à la circulation.
Le séchage complet de l'ensemble se termine, les premiers éléments de voirie (trottoir, borduration et pavage) débuteront le 16 juin.
A partir du 19 juin, pose des gardes-corps pendant 3 jours.
Aux alentours du 25 juin, pose des jardinières et réalisation des derniers enrobés.
Des essais de chargement auront lieu aux alentours du 27 juin, suivi par la pose de la signalisation à la toute fin de juin.
Le pont du Petit-Millebrugghe sera ensuite totalement rouvert à la circulation.
